Бетонування фундаменту під будинок у Києві та Київській області

Фундамент під будинок — це основа, яка приймає вагу всієї будівлі й передає її на ґрунт. Помилка на цьому етапі найдорожча в будівництві: після зведення стін фундамент практично неможливо переробити. Optima Building виконує бетонування фундаментів під приватні будинки у Києві та Київській області: стрічкові, плитні, пальово-ростверкові. Робимо повний цикл — геодезія, земляні роботи, піщана подушка, армування А500С, заливка бетону М250-М300, гідроізоляція. Ціна — від 2000 грн/м³. Кошторис складаємо безкоштовно за 24 години.

Практичний вибір і розрахунок під ваш будинок: тип, об'єм бетону, ціна під ключ — не загальний огляд усіх типів.

Який фундамент потрібен під ваш будинок

Тип фундаменту визначають три фактори: ґрунт на ділянці, вага будинку й наявність підвалу.

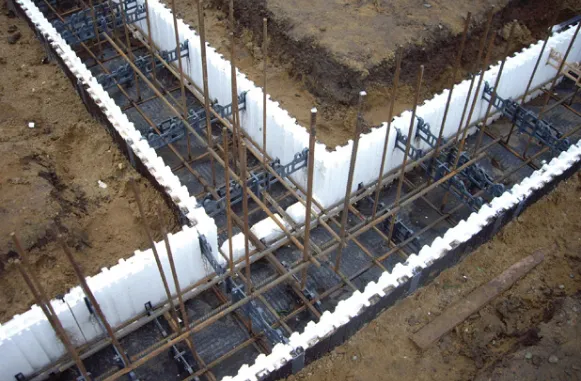

Готовий бетонний фундамент для будівництва будинку
Рекомендований тип фундаменту за ситуацією
Ситуація Рекомендований тип Ціна від
Щільний ґрунт, потрібен підвалСтрічковий заглибленийвід 2000 грн/м³
Легкий будинок, стабільний ґрунтСтрічковий дрібнозаглибленийвід 2000 грн/м³
Слабкий/пучинистий ґрунт, високі водиМонолітна плитавід 2500 грн/м³
Торф, насип, схилПальово-ростверковийза проектом
Потрібна енергоефективністьУШПза проектом
Складна геометрія, перепад висотСтрічковий ступінчастийвід 3000 грн/м³

Точний вибір робимо після геодезії й оцінки ґрунту на ділянці — це захищає від тріщин і просідання. Детальний огляд типів — на сторінці фундаментні роботи.

Скільки бетону потрібно на фундамент — розрахунок на прикладах

Об'єм бетону рахують за формулою: довжина стрічки × ширина × висота (для стрічкового) або площа × товщина (для плити). Орієнтовні розрахунки для типових будинків:

Орієнтовний об'єм бетону за розміром будинку
Будинок Тип Переріз / товщина Об'єм
6×6 мСтрічковий0,4 × 0,8 м, ~36 м≈ 11,5 м³
8×10 мСтрічковий0,4 × 1,0 м, ~56 м≈ 22 м³
10×10 мСтрічковий0,5 × 1,0 м, ~64 м≈ 32 м³
10×10 мПлита 300 мм100 м² × 0,3 м≈ 30 м³
8×10 мПлита 250 мм80 м² × 0,25 м≈ 20 м³

* Розрахунки орієнтовні: реальний об'єм залежить від внутрішніх стін, перерізу стрічки, ребер жорсткості та запасу 5-10% на нерівності основи. Фінальний об'єм рахуємо за проектом.

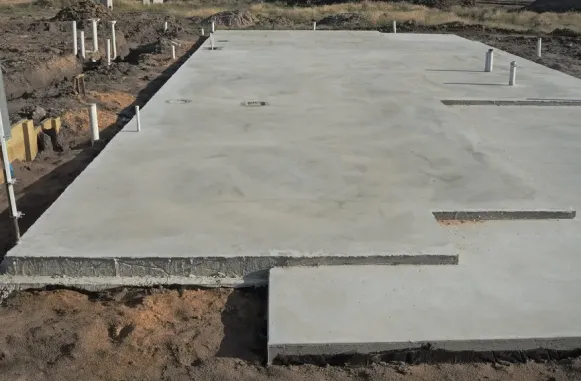

Підготовка до бетонування фундаменту
Підготовка до бетонування фундаменту

З чого складається вартість фундаменту під будинок

Багато хто бачить лише ціну бетону, але фундамент — це комплекс робіт:

Складові вартості фундаменту
Складова Од. Ціна від
Бетонування (робота)м³від 2000 грн
Товарний бетон М250-М300м³за ціною заводу
Арматура А500Стонназа ринковою ціною
Земляні роботим³за обсягом
Піщано-щебенева подушкам³за обсягом
Опалубканаша, без оренди
Гідроізоляціям²за проектом
Бетононасос (за потреби)виклик7000-8000 грн

* Ціни орієнтовні на початок 2026 і можуть сильно відрізнятися. Ми складаємо кошторис із розбивкою по кожному пункту — щоб ви бачили, за що платите. Вартість фіксуємо в договорі до початку робіт.

Етапи бетонування фундаменту під будинок

  1. Геодезія та розмітка — виносимо осі, визначаємо нульову позначку й рівні.
  2. Земляні роботи — траншеї (стрічка) або котлован (плита) на проектну глибину.
  3. Піщано-щебенева подушка — 200-400 мм із трамбуванням шарами по 10-15 см.
  4. Опалубка — монтуємо власну опалубку, вивіряємо геометрію.
  5. Армування — каркас А500С Ø 12-16 мм за проектною схемою, на фіксаторах.
  6. Заливка бетону — М250-М300 за один захід, ущільнення глибинним вібратором.
  7. Догляд за бетоном — зволоження перші 7 днів, захист від пересихання.
  8. Гідроізоляція — після розпалубки, по зовнішній поверхні.

Марочну міцність бетон набирає за 28 днів, але кладку стін можна починати вже на 3-5 день залежно від конструкції й погоди.

Армування бетонного фундаменту під будинок
Армування фундаменту

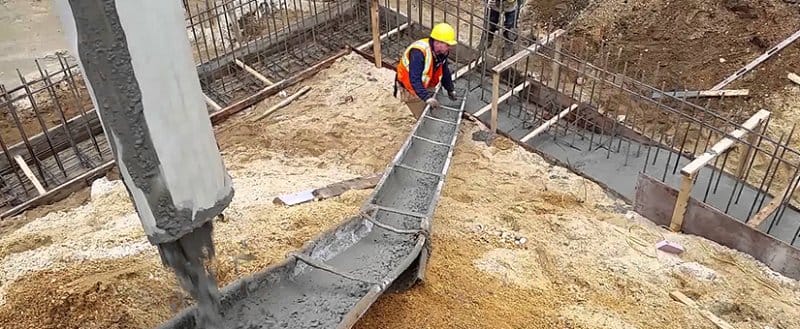

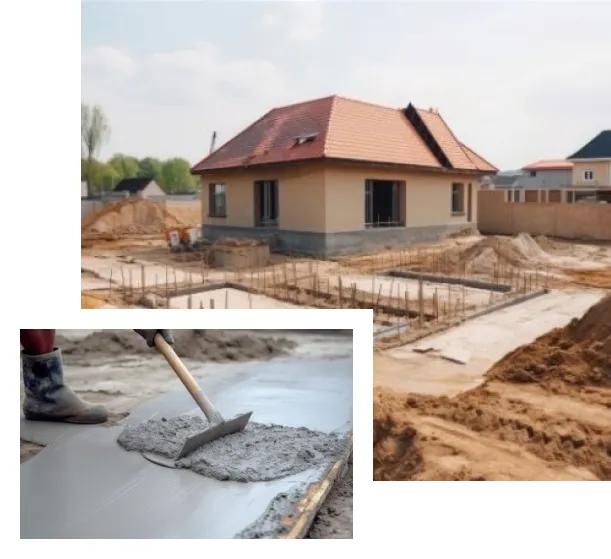

Заливка бетону для фундаменту під будинок
Заливка бетону

Скільки часу займає фундамент під будинок

Тривалість етапів
Етап Тривалість
Геодезія та розмітка1 день
Земляні роботи1-3 дні
Подушка й опалубка2-3 дні
Армування2-4 дні
Заливка1 день
Набір міцності28 днів (кладка — з 3-5 дня)

Активні роботи на фундаменті приватного будинку — орієнтовно 1-2 тижні, далі бетон набирає міцність. Точний графік складаємо після заміру.

Помилки при бетонуванні фундаменту під будинок

  • Немає геодезії й аналізу ґрунту — тип обирають «як у сусіда», а ґрунт інший.
  • Погано ущільнена подушка — нерівномірне просідання й тріщини по стінах.
  • Заливка частинами — холодні шви розділяють фундамент на слабко пов'язані частини.
  • Економія на армуванні — менший діаметр або крок, ніж за розрахунком.
  • Немає гідроізоляції — волога руйнує бетон і піднімається в стіни.
  • Немає догляду за бетоном — пересихання в перші дні дає усадкові тріщини.
  • Кладка стін занадто рано — навантаження до набору достатньої міцності.
Бетонування фундаменту на будівельному майданчику
Бетонування на майданчику
Робочий процес бетонування фундаменту
Робочий процес
Замовте кошторис за 24 години

    Поширені запитання

    Відповіді: ціна, об'єм бетону 10х10, тип, глибина, терміни

    Скільки коштує фундамент під будинок?

    Скільки бетону треба на фундамент 10х10?

    Який фундамент обрати під будинок?

    Яка глибина фундаменту потрібна?

    Скільки часу займає бетонування фундаменту?

    Чи можна заливати фундамент частинами?

    Чи потрібна гідроізоляція фундаменту?

    В яких містах Київської області ви працюєте?

    Чому Optima Building

    Геодезія й ґрунт

    Тип фундаменту — після оцінки ділянки.

    Розрахунок об'єму

    Рівно скільки треба — без зайвого бетону.

    Кошторис за 24 год

    Розбивка по пунктах, ціна в договорі.

    Київ і область: Бровари, Ірпінь, Бориспіль, Буча, Біла Церква, Вишгород.

    Плануєте фундамент під будинок? Зателефонуйте +38 (077) 175-77-00 або залиште заявку — оцінимо ґрунт і складемо кошторис за 24 години.

    Залишити заявку
    Наші роботи
    Підписатися
    Сповістити про
    guest
    12 Коментарі
    Найновіше
    Найстаріші Найбільше голосів
    Зворотній зв'язок в режимі реального часу
    Переглянути всі коментарі
